Вы стоите на участке с планом в руках и задаете главный вопрос: когда я смогу въехать? Ответ «полгода» или «год», который вы слышали от знакомых, часто не соответствует реальности. Сроки зависят не только от размера коробки, но и от типа фундамента, материала стен, погоды в Новосибирске и даже от того, насколько быстро вы принимаете решения.
Давайте разберем честные цифры. Мы не будем обещать «дом за три месяца» (если это не каркасная мини-база), а посмотрим на реальный цикл работ для капитального жилого дома площадью 100-150 квадратных метров.
Краткая выжимка
- Каркасный дом: от 3 до 6 месяцев (быстрый вариант, можно жить сразу после отделки).
- Газобетон/Керамический блок: от 8 до 14 месяцев (требует усадки и внешней отделки).
- Кирпичный дом: от 12 до 18+ месяцев (долгое возведение, высокая прочность).
- Главный тормоз: не стройка, а ожидание материалов, согласования и сезонные перерывы (зима в Сибири).
Что реально влияет на скорость строительства?
Многие думают, что срок зависит от количества рабочих. Это миф. Если нанять пять бригад одновременно, они просто будут мешать друг другу. Ключевые факторы другие:
- Тип конструкции. Каркас собирается как конструктор. Монолит требует времени на набор прочности бетона (минимум 28 дней на полную марку, хотя технически ходить можно раньше). Газобетон нужно класть аккуратно, он боится влаги.
- Сезонность. В Новосибирске строительный сезон длится с мая по октябрь. Зима - это не стоп-кран, но работа замедляется. Бетонировать при -15°C можно, но нужны добавки и обогрев, что удорожает проект. Отделочные работы внутри можно вести круглый год, если есть отопление.
- Логистика и материалы. Ждали ли вы доставку газоблоков? Приехала ли техника вовремя? Задержки на один день могут сдвинуть весь график на неделю.
- Проектная готовность. Есть ли полный комплект чертежей? Или вы решаете, где будет розетка, пока рабочие уже штробят стены? Импровизация убивает сроки.

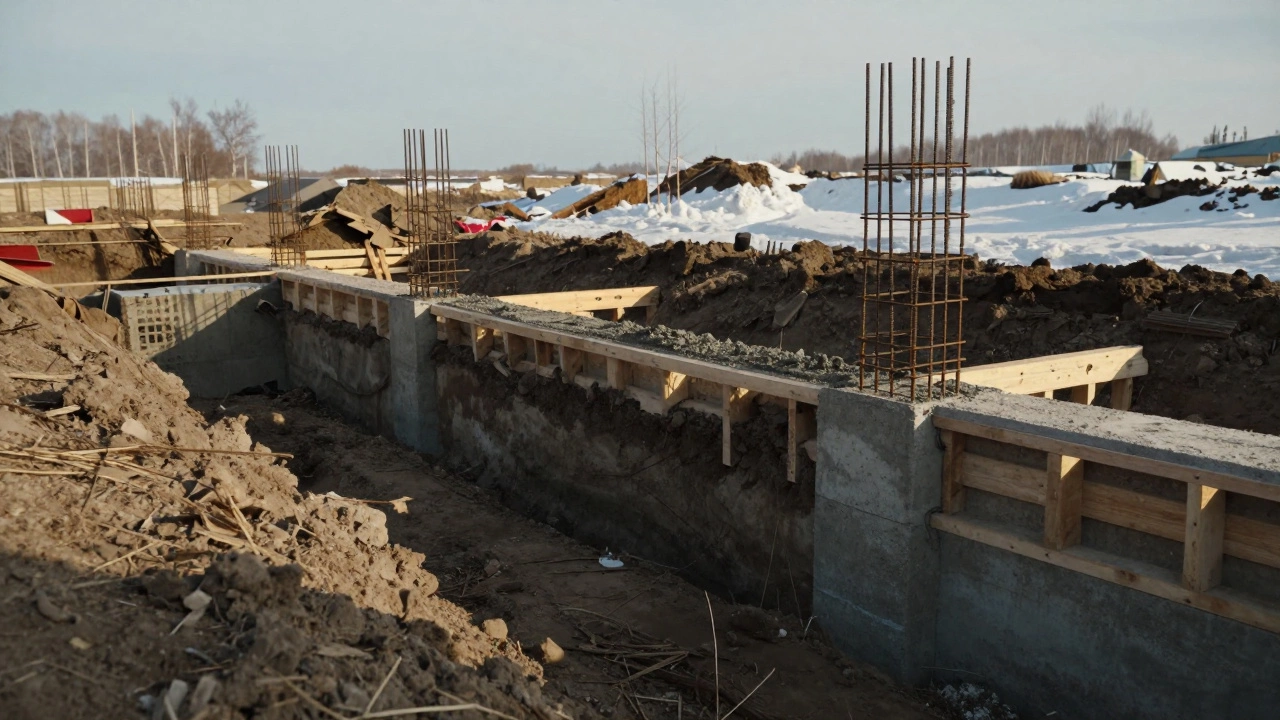

Этап 1: Подготовка и фундамент (1-2 месяца)
Всё начинается не с лопаты, а с бумажной работы. Получение разрешения на строительство, подключение к сетям (или подготовка проекта автономных систем) - это может занять от 2 недель до 2 месяцев в зависимости от скорости чиновников и подрядчиков.
Сам фундамент - база всего дома. Здесь сроки зависят от типа:
- Ленточный фундамент: классика для кирпичных и блочных домов. Земляные работы + опалубка + армирование + бетонирование + уход за бетоном. Реально сделать за 3-4 недели хорошей бригадой.
- Свайно-винтовой: самый быстрый вариант. Дом из винтовых свай можно поставить за 2-3 дня. Идеально для каркасников. Но требует хорошего геологического изучения почвы.
- Плита: долго и дорого. Требует мощного армирования. Строится около месяца. Зато дает теплый пол и ровное основание.
Совет: Не экономьте на гидроизоляции фундамента. В нашем климате перепады температур разрушают бетон быстрее, чем кажется.
Этап 2: Возведение коробки (стены и перекрытия) (2-4 месяца)
Теперь мы строим «скелет» и «кожу» дома. Здесь разница в сроках между технологиями максимальна.
Каркасная технология: Стены собираются из готовых щитов (SIP-панелей) или каркасов с утеплителем. Коробка дома 100 кв. м под крышу может быть готова за 2-3 недели. Это самая быстрая методика.
Газобетонные блоки: Класть нужно тщательно, швы должны быть тонкими. Бригада из 3 человек кладет около 10-15 кубов в день. Для дома это займет 1-2 месяца. Плюс время на монтаж армопояса и мауэрлата (основания под стропила).
Кирпич: Медленно. Кирпич тяжелый, раствор сохнет дольше. На коробку уйдет 2-3 месяца минимум.
Не забудьте про перекрытия. Монтировать железобетонные плиты проще, если есть кран. Деревянные балки можно поднять силами рабочих, но нужно следить за качеством древесины.
Этап 3: Крыша (1-2 месяца)
Крыша защищает дом от дождей и снега, поэтому её нельзя затягивать. Сначала стропильная система. Для простой двускатной крыши это 1-2 недели работы плотников. Для сложной мансардной или ломаной крыши - до месяца.
Далее идет кровельный пирог: пароизоляция, утеплитель, ветрозащита, сама кровля (металлочерепица, профнастил, мягкая кровля). Монтаж покрытия занимает еще 1-2 недели. Важно: если вы делаете сложные фронтоны или декоративные элементы, добавляйте запас времени.
Этап 4: Окна, двери и коммуникации (1-2 месяца)
Когда коробка стоит под крышей, дом считается «под ключ» только наполовину. Теперь его нужно «одеть».
- Окна и входные двери: Установить можно сразу после монтажа мауэрлата. Заказывать окна лучше заранее, так как изготовление занимает 2-3 недели.
- Инженерные сети: Электрика, водоснабжение, канализация, отопление. Прокладка труб и проводов внутри стен (штробление) - грязная работа. Лучше делать это до чистовой отделки, но после чернового пола.
На этом этапе часто возникают сюрпризы: «Ага, трубы здесь проходят, значит, шкафчик придется сдвинуть». Чтобы избежать этого, используйте BIM-моделирование или хотя бы детальные схемы разводки.
Этап 5: Черновая и чистовая отделка (3-6 месяцев)
Это самый долгий и непредсказуемый этап. Почему? Потому что здесь много ручного труда и зависимость от высыхания материалов.

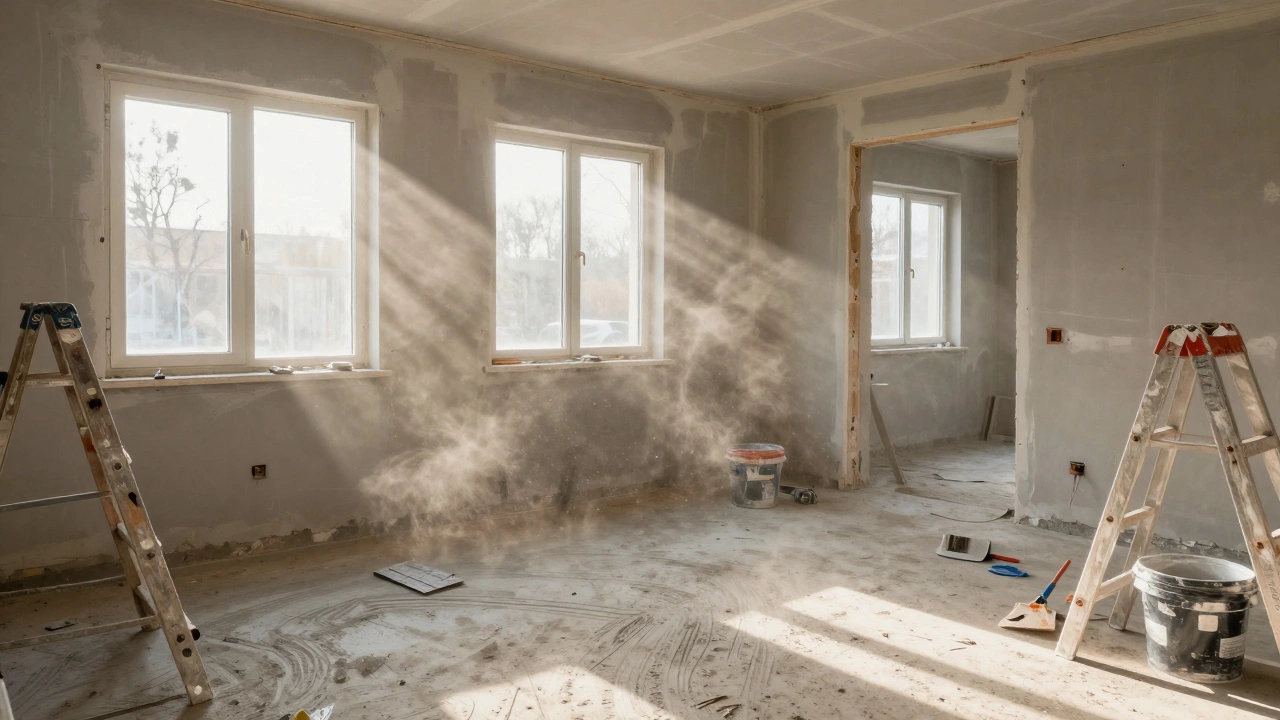

- Черновая отделка: Штукатурка стен, стяжка пола. Бетонная стяжка сохнет 28 дней! Нельзя класть ламинат на влажный пол - он вздуется. Штукатурка тоже требует времени на просушку перед шпаклевкой.
- Чистовая отделка: Плитка, обои, покраска, установка сантехники, кухонного гарнитура. Мебель заказывается индивидуально, и сроки изготовления кухни могут достигать 2-3 месяцев.
Если вы делаете ремонт сами или нанимаете разных мастеров для каждой задачи, координируйте их работу жестко. Хаос на этом этапе гарантированно добавит 2-3 месяца к графику.
Сравнение технологий: таблица сроков
| Этап | Каркасный дом | Газобетон | Кирпич |
|---|---|---|---|
| Фундамент | 2-3 недели (сваи) | 1-1.5 месяца (лента) | 1.5-2 месяца (лента/плита) |
| Коробка + Крыша | 1-2 месяца | 2-3 месяца | 3-4 месяца |
| Коммуникации | 2-3 недели | 1 месяц | 1-1.5 месяца |
| Отделка (черновая + чистовая) | 2-3 месяца | 4-6 месяцев | 4-6 месяцев |
| Итого (минимум) | 4-5 месяцев | 9-12 месяцев | 12-16 месяцев |
Обратите внимание: эти сроки предполагают непрерывную работу без простоев. В реальности всегда бывают форс-мажоры.
Зимнее строительство: миф или реальность?
В Сибири зима долгая. Можно ли строить зимой? Да, но с оговорками.
- Монолит и бетон: Требуют подогрева опалубки и специальных противоморозных добавок. Стоимость вырастет на 15-20%.
- Газобетон: Кладку на морозе проводить нельзя. Раствор замерзнет и потеряет прочность. Нужны тепловые пушки или временные тепляки.
- Каркасник: Древесина не боится холода. Каркас можно собирать зимой. Но утеплитель (минвата) должен быть сухим. Если попадет снег и намокнет - теплоизоляция пропадет.
- Отделка: Внутри дома можно работать круглый год, если есть временное отопление. Краска и клей плохо ложатся на холодные стены.
Итог: зимнее строительство оправдано, если вы хотите сэкономить на цене услуг (подрядчики дешевле берут заказы в межсезонье) или если сроки горят. Но риски выше.
Как ускорить процесс? Практические советы
Хотите въехать быстрее? Вот что работает:
- Готовый проект. Не меняйте планировку в процессе. Каждое изменение - это перерасчет материалов и простой рабочих.
- Закупка материалов заранее. Заказывайте окна, двери, кухню и плитку еще на этапе фундамента. Производство этих вещей занимает время, которое нельзя сократить.
- Единый генподрядчик. Лучше заплатить чуть больше одной компании, которая несет ответственность за всё, чем управлять тремя разными бригадами, которые будут обвинять друг друга в ошибках.
- Упрощенная архитектура. Чем меньше углов, выступов и сложных элементов крыши, тем быстрее и дешевле строительство. Прямоугольник - ваш лучший друг.
Частые ошибки, которые тормозят стройку
Я видел десятки объектов, где сроки сорвались из-за банальных вещей:
- Нет денег на конкретном этапе. Строительство требует потока платежей. Если закончились деньги на покупку кирпича, бригада уходит искать другую работу. Через месяц она вернется, но уже дороже.
- Самодеятельность заказчика. «А давайте здесь сделаем камин». Камин требует усиления фундамента и дымохода. Если фундамент уже залит - вы рвете его заново. Потеряно 2 месяца.
- Погодные простои без плана Б. Пошел дождь - и все стоят. Профессиональная бригада имеет план действий на плохую погоду (например, начинают внутреннюю черновую отделку).
Можно ли построить дом за 3 месяца?
Да, если это небольшой каркасный дом или модульный контейнерный дом. Капитальный дом из блоков или кирпича за 3 месяца построить невозможно физически из-за времени на сушку бетона и штукатурки.
Сколько стоит строительство дома под ключ в Новосибирске в 2026 году?
Цены сильно варьируются. Каркасный дом обойдется примерно в 25-35 тысяч рублей за квадратный метр. Дом из газобетона - от 40 до 60 тысяч рублей за квадрат. Кирпичный дом - от 70 тысяч рублей за квадрат и выше. Эти цифры включают материалы и работу, но не всегда ландшафт и дорогую мебель.
Нужно ли ждать усадки дома перед отделкой?
Для деревянных домов (брус, клееный брус) да, усадка может длиться от 6 месяцев до года. Для каркасных, блочных и кирпичных домов значительной усадки нет, можно приступать к отделке сразу после завершения мокрой кладки и проверки геометрии.
Что важнее: скорость или качество?
В строительстве скорость часто достигается за счет качества. Например, если не дать бетону набрать прочность, фундамент треснет. Лучше добавить месяц к срокам, чем ремонтировать дом через 5 лет. Оптимально - соблюдать технологические регламенты.
Можно ли жить в доме во время отделки?
Жить в доме на этапе черновой отделки (штукатурка, стяжка) крайне некомфортно и вредно для здоровья из-за пыли и химии. На этапе чистовой отделки (поклейка обоев, монтаж мебели) возможно, но нужно изолировать жилые зоны от рабочих.
